近期在项目上设计APS方案时,一个典型问题被再次拉出来讨论:排产到底用倒排还是顺排?

翻开对两种排产方式的标准建议——

倒排:以交期优先。从交期往回推,安排各工序的开始时间。排程效果是:最能保证交期,并减少库存积压。但资源可能在某些阶段出现空闲,或者出现资源负荷过载。

顺排:以资源优先。从当前时间往后排,尽量把资源排满。排程效果是:资源负荷合理,集约效果显著。但有些计划可能提前完成,产生库存。

还有一种常见说法:倒排一般淡季用,顺排旺季用。

这个理论确实自洽——

淡季订单少,有活就干,没活就停,用倒排不会干出多余库存。旺季订单多,有产能就提前干出来,用顺排,哪怕提前做出来有一段库存周期,也不愁卖。

这是对两类排程方式的常规用法,但实际排产时,如果只选择一种,总会差强人意。

倒排的坑:计划到了车间,没法执行

倒排的逻辑是从交期往回推。这意味着,如果在需求淡期,某些时间段就会出现没有需求,这就导致资源出现空闲。

在精益管理的角度看,这是合理的:交期能保证,库存不会出现等待,资源在需要的时候刚好可用。

但这个计划到了车间呢?

车间主任拿到这份计划,看到的是:上午8点到10点有活干,10点到下午2点没活,2点又开始干。他会怎么想?"你一会儿让我上班,一会儿让我停,这让我怎么排人?"

倒排算出来的计划,资源衔接不连续。这种计划直接扔给车间,没办法执行。

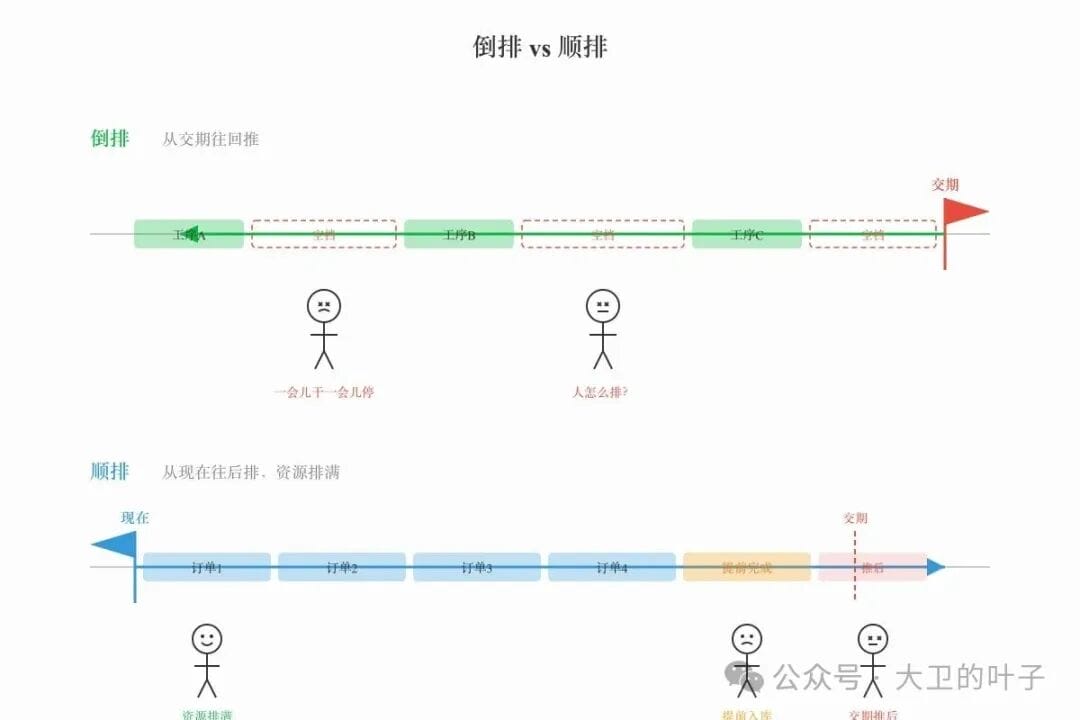

▲ 倒排从交期往回推,中间会出现空档;顺排从现在往后排,资源排得满但可能超期

客户的实际场景

当前这个客户的业务是销售驱动的生产模式,不管是客户下达的预测订单还是销售订单,都是客户确实需要的,客户可能会要求提前交付,也可能要求晚几天提货,但那只是交付节奏的安排问题,很少有不需要的情况。

在这种场景下,淡旺季排程的理论就没那么严格,没法简单地归纳为"淡季用倒排、旺季用顺排"。

那这个场景下到底该怎么排?

我们与客户多轮讨论,理出了一个大致的思路。

第一步:先倒排,但只排到瓶颈工序

方案的第一步,是用倒排。

但这个倒排不是排到所有工序,而是只排到瓶颈工序。

倒排时不考虑资源负荷,只考虑产品的提前期:根据BOM的结构,把成品订单分解到每一层组件。根据产品工艺路线和工序标准工时,计算出各层级的标准提前期。

然后按订单交期倒推出每一层BOM组件的需求日期,并在这个过程中同步做供需平衡:将各层库存能冲减的冲减掉,剩下的才是需要真正安排生产的。

这样,在BOM每一层都倒排出了一个以时间优先排序的订单优先级清单(当然,还需要考虑其他优先级排序规则)。

这份清单的核心价值,不是排程本身,而是优先级顺序。

按这个优先级顺序,对瓶颈工序进行排程,确定订单的具体生产资源与生产时间。

瓶颈工序就是整体排程的“定拍器”。

瓶颈之前:拉动

瓶颈工序之前的工序,理论上有充足的产能应对瓶颈工序的需求,所以可以切换成拉动逻辑。

从瓶颈工序的需求出发,往前推:瓶颈需要什么,前道工序就做什么;前道需要什么,再前道就做什么。

这是精益的拉动思想——按需生产,不提前做,不积压。在瓶颈之前,用拉动可以最大程度地减少在制品的堆积。

瓶颈之后:顺排,考虑资源

瓶颈之后的工序,换成顺排。

顺排就要考虑资源能力了。

我们手里有那份按优先级排好的订单清单(从倒排得来的)。从瓶颈工序往后,在可用的资源上逐道序进行排程。

由于每道工序可能有多台设备都能生产同一种产品,在同一个日期中,采用Z型排法:先排满一台设备,再排下一台,以减少同一天内的换型。

这样做的目的是:既符合订单的优先级(急的先做),又考虑了资源的负荷(设备尽量满载)。

顺排一步一步推下来,结果是什么呢?

有些订单在交期之前就做完了——提前入库,占用了库存周转。有些订单因为资源不够,被推到了交期之后——需要跟销售和客户沟通,能不能晚几天交付(如果不行,需要重新调整订单顺序)。

这就是这套方案要面对的现实:它不是完美的。它需要在客户满意度和产能成本之间找平衡,需要人来做最后的判断。

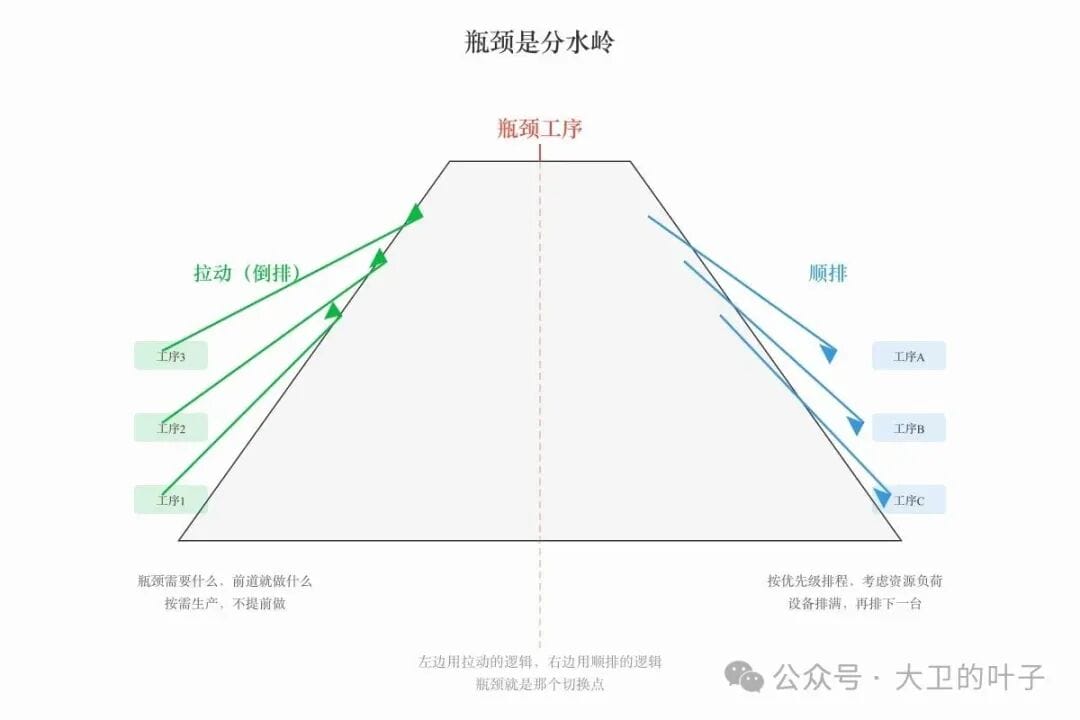

▲ 瓶颈工序是分水岭——左边拉动(倒排),右边顺排,两头逻辑不一样

倒排暴露的空档,交给计划员

倒排的结果里,还有一个现象:有些时间段,没有订单被排到。

从时间推演的角度看,这意味着产能有富余。

这个空档,系统不一定能自动处理得好。但计划员可以。

计划员看到空档,能做几件事——

跟车间沟通,把前后的订单归拢一下:有些提前,有些推后,把中间的空档挤掉。忙的时候集中加班,空的时候安排放假。

也可以停掉一些设备,做定期检修保养。

计划员通过调整工作日历或资源额定负荷率,灵活控制产能的开关。

这样,再做顺排时,就考虑了计划员的这些安排,从而保证排程结果和实际执行的相对吻合。空档不是浪费——它是计划员手里的弹性空间。

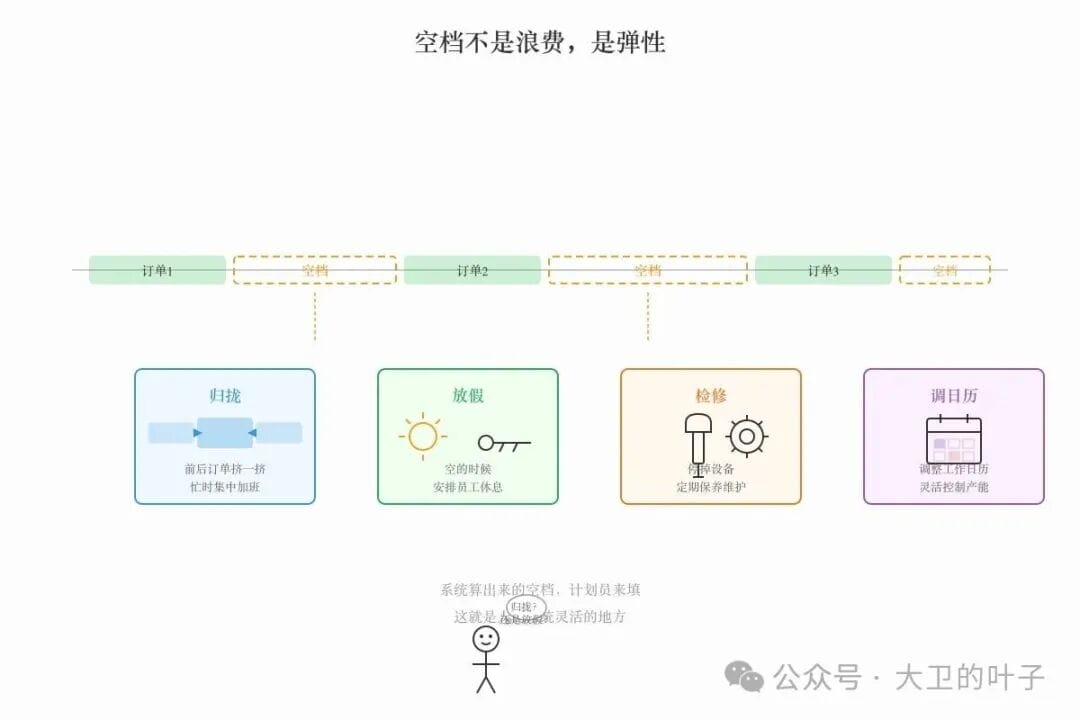

▲ 空档不是浪费——它是计划员手里的弹性:归拢、加班、检修、放假

这套方案,有啥特点

说到底,这套方案不是纯粹的倒排,也不是纯粹的顺排。它是先倒排建优先级,到瓶颈切换,后顺排考虑资源。

它模拟了计划员真实的排程逻辑。

我们回想一下,一个好的计划员排产的时候,脑子里也是这么想的:先看哪些单子最急(倒排思维),再看瓶颈在哪卡着(瓶颈思维),最后看资源怎么排(顺排思维)。

我们做的,无非是把这套思维逻辑搬进系统。

但它也不是万能的。空档的处理、急单的插入、设备的临时故障——这些还是需要人来做判断。

系统给的是一份"如果一切顺利,最优解长这样"的计划。计划员拿着这份计划,做最后的调整。

排产这件事,从来就没有一个放之四海皆准的标准答案。有的只是:在你的客户、你的产品、你的工艺约束下,找到那个最不坏的解法。


阅读原文:点击这里


该文章在 2026/7/19 15:21:35 编辑过
关键字查询
相关文章
正在查询...
点晴ERP是一款针对中小制造业的专业生产管理软件系统,系统成熟度和易用性得到了国内大量中小企业的青睐。
点晴PMS码头管理系统主要针对港口码头集装箱与散货日常运作、调度、堆场、车队、财务费用、相关报表等业务管理,结合码头的业务特点,围绕调度、堆场作业而开发的。集技术的先进性、管理的有效性于一体,是物流码头及其他港口类企业的高效ERP管理信息系统。
点晴WMS仓储管理系统提供了货物产品管理,销售管理,采购管理,仓储管理,仓库管理,保质期管理,货位管理,库位管理,生产管理,WMS管理系统,标签打印,条形码,二维码管理,批号管理软件。
点晴免费OA是一款软件和通用服务都免费,不限功能、不限时间、不限用户的免费OA协同办公管理系统。
Copyright 2010-2026 ClickSun All Rights Reserved  粤ICP备13012886号-9  粤公网安备44030602007207号
